Auf dieser Seite habe ich während der Bauphase regelmäßig
dokumentiert, was in den einzelnen Bauabschnitten passierte.
 |
23.04.2007
Es ist viel passiert. Ich habe die
Treppen gebaut, die zwei Fußböden mit Trittschalldämmung
ausgestattet und Klappen im Kuppelraum eingebaut. So hat man
die komplette Grundfläche zur Verfügung und niemand
kann aus Versehen die Treppe im Dunkel der Nacht herunter purzeln...
Die Armierung haben wir zu Zweit an einem
Wochenende angebracht!
Nun fehlt bloß noch Putz, Farbe und der Sockel. |
 |
27.10.2006

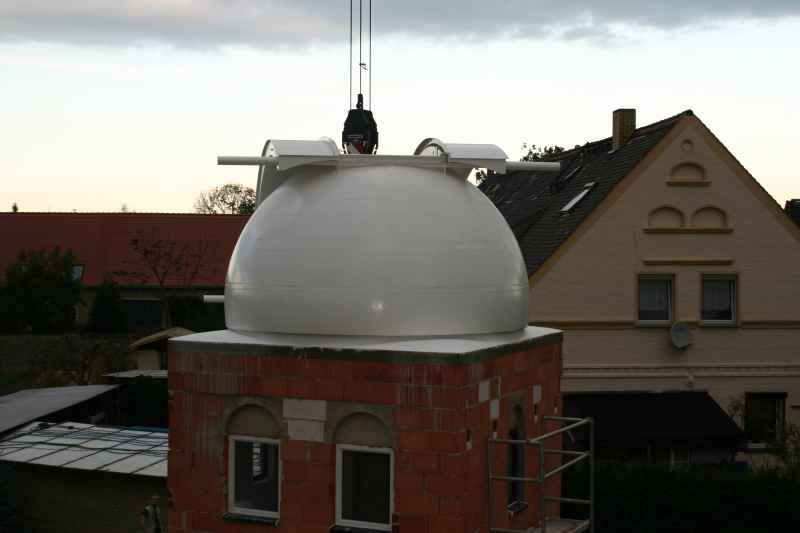

Die Kuppel wurde mit einem Kran an ihren Bestimmungsort
gehoben. Dazu habe ich an jedem Spant ein Seil befestigt. Die
16 Seile wurden dann an den Kranhaken gehängt und los
ging's! Nach Justierung aller Laufrollen kann die Kuppel
nun fast geräuschlos mit der Hand gedreht werden. Später
kommt sicher noch ein Motor dran. |
 |
30.07.2006
Das Gebäude mit Ringanker und Laufring. |
 |
27.07.2006
Der letzte Betonring ist gegossen. Er ist
30cm hoch und 15cm stark. Darauf werden die 16 Laufrollen,
die Führungsrollen
und die Sicherungsprofile befestigt. Die Kuppel soll ja auch
den heftigsten Sturmatacken widerstehen können! Wie man
sieht, sind die Innenwände schon schon verputzt und mit
Fassadenfarbe gestrichen. Am Ende wird man von der vielen Arbeit
nichts mehr sehen... ;) |
 |
08.07.06
Säule und der Ringanker sind fertig.
Auf den Ringanker kommt dann noch ein 30cm hoher Betonring,
auf dem dann die Kuppel laufen wird. Die Bewehrungsbefestigung
sieht man ja schon aus dem Beton ragen. |
 |
Ein Blick von Oben
ins "Treppenhaus",
was ja derzeit noch ein Leiternhaus ist! ;) Der schnell gebaute
Lastenaufzug hat uns eine Menge Arbeit erspart! |
 |
20.06.2006
Das Mauerwerk und die zwei Etagen sind fertig!
750 Porotonsteine und 2,5 Paletten Mörtel habe ich in
knapp 4 Wochen verbaut. Irgendwie wird mir jetzt was fehlen...
;) |
 |
15.06.2006
Die Balkenlage zur 2. Etage (Kuppelraum). |
 |
03.06.2006
Das erste Stockwerk ist geschafft! Ich habe
die Zwischendecke auf 4 120x140 Balken gelagert, erstmal mit
preiswertem Schalholz genagelt. Später kommen noch
Verlegeplatten drauf. Für die Bögen über Tür
und Fenstern habe ich Schalungen gebaut, welche wir dann zu
Zweit mit Beton und Bewehrung gefüllt haben. Sieht sehr
gut aus! :) |
 |
24.05.2006
Ab jetzt wird gemauert! Gestern kamen 12
Paletten Poroton und 2 Paletten Maurermörtel. Ich habe
natürlich gleich die erste Schicht gesetzt. Das Foto ist
von heute früh, denn als ich gegen 23Uhr fertig war, war
es natürlich schon finster. Glücklicherweise besitze
ich eine Kopflampe... Die Mizekatze
jedenfalls fühlte sich wohl! |
 |
30.04.2006
Mal von oben fotografiert, das 2 Stück
der Säule kurz vor der Fertigstellung. Damit sind wir
schon bei stolzen 4,85m. Nochmal 1,7 Tonnen Beton von Hand
gemischt, oben eingefüllt immer ordentlich gestampft!
Glücklicherweise hatte mein Freund eine Seilwinde, mit
der die Betonbottige elektrisch nach oben gezogen wurden! |
 |
17.04.2006
Die 15cm starke Bodenplatte ist fertig! Vorher
wurden noch 10cm Kies aufgefüllt, so das jetzt alles
eine Höhe hat.
Somit sind alle Bodenarbeiten beendet und
ab jetzt wird in die Höhe gebaut! Doch leider gibt
es nun eine Zwangspause, denn der Beton muss noch 14
Tage aushärten. |
 |
14.04.2006
Die Säule wächst! Nach dem die 80cm
Schalung (ist übrigens aus Pappe!) ausgerichtet und ausreichend
befestigt wurde, wurden 1,3 m³ Beton gemischt und in die Schalung
gebracht. |
 |
11.04.2006
Heute habe ich die Schalung und das restliche
Erdreich entfernt.
Das Fundament ist nun endlich fertig! Ab jetzt
wird in die Höhe gebaut!
|
 |
08.04.2006
Auf dem Fundament wurde eine Schalung aufgebaut,
welche den exakten Maßen 4m x 4m entspricht. Mit einer Diagonale
von 5,66m bekommt man ein exaktes Quadrat. Hier haben wir auch
darauf geachtet, das alles die richtige Höhe hat, damit
die erste Schicht beim mauern nicht zur Geduldsprobe wird!
1 qm Beton haben wir mit dem Mischer unter Zugabe von WU (wasserdicht)
gemischt. |
 |
03.04.2006
Geschafft! 8,5 qm = knapp 20 Tonnen Beton liegen
in der Erde. Auch das Zuleitungsrohr ist verschwunden. Man
sieht schön die aus der Mitte herausragende Stahlverbindung

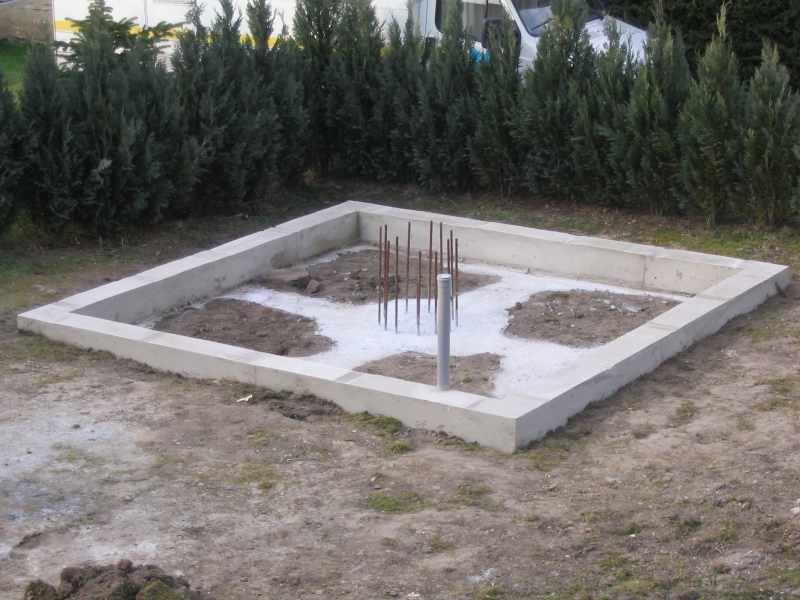

zur späteren Säule. |
 |
03.04.2006
Das Bild wurde kurz vor Einleitung des Beton
geschossen. Man sieht das Rohr vom Mischfahrzeug. |
 |
03.04.2006

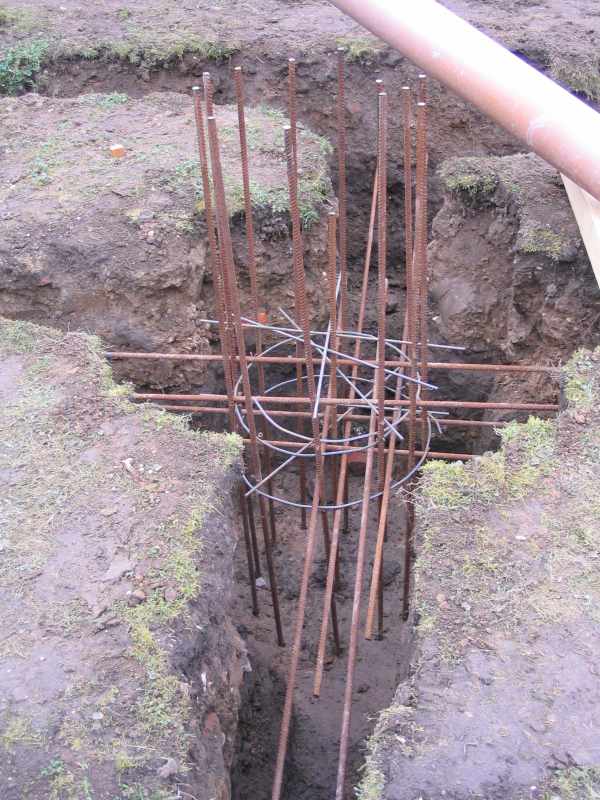

Der Stahl kommt ins Fundament! Das Rohr für
die Zuleitungen liegt in der Erde. |
 |
02.04.2006
Hier sieht man schon die Umrisse! Leider ist
es uns nicht gelungen, die Streifen des Fundamentes sauber
auszugraben. Teile der Wände brachen ein...
In den Graben vorne links kommt das Rohr für
die Zuleitungen. |
 |
01.04.2006
Nach einjähriger Planung erfolgte am 1.April
2006 endlich der erste Spatenstich (natürlich mit einem
kleinen Bagger)! Mein ehemals schöner Garten glich einem
Schlachtfeld! ;) Glücklicherweise spielte das Wetter einigermaßen
mit, so das wir die Regenjacken nur selten brauchten... |
Die beiden Zwischenböden sind von der Säule
entkoppelt. Es wurde massiv aus 24ger Poroton
gemauert.
Das Fundament der Betonsäule ist sternförmig
und 1,20m tief in den Boden gegossen.
